Investiční akce
Tábor, Mostecká – rekonstrukce vodovodu a kanalizace
V ulici Mostecká v Táboře byla dne 23.3.2026 zahájena rozsáhlá stavební akce s názvem „Tábor, Mostecká – rekonstrukce vodovodu a kanalizace“.
Předmětem stavby je rekonstrukce vodovodního řadu V1 a kanalizačních stok A a B v ulicích Mostecká (úsek od křižovatky s ul. Husova po ul. Štítného), Husova (v kraji křižovatky) a Hromádkova (překop ulice). Současně budou zrekonstruovány i vodovodní a kanalizační přípojky v jejich veřejných částech. Z důvodu nevhodného prostorového uspořádání budou obě sítě vedeny v nových trasách.
Vodohospodářská stavba se dělí na 4 stavební objekty – SO 01 Vodovod, SO 02 Vodovodní přípojky, SO 03 Kanalizace, SO 04 Kanalizační přípojky.
Stavba bude realizována v koordinaci s investiční akcí města Tábor na rekonstrukci povrchů s názvem „Stavební úpravy ulice Mostecká, Tábor – rekonstrukce komunikace“.
Stavební práce bude provádět společnost DAICH spol. s.r.o., se sídlem: Železná 366, 390 02 Tábor, která podala ekonomicky nejvýhodnější nabídku ve zjednodušeném podlimitním řízení za cenu 5 956 672,34,-Kč bez DPH.
Stavba bude realizována na základě projektové dokumentace, kterou zpracovala projekční kancelář Ing. Jan Šlesinger, se sídlem Fibichova 215/15, 679 04 Adamov
Na kvalitu stavebních prací bude dohlížet jako technický dozor investora a koordinátor BOZP společnost PŠV stavby s.r.o., se sídlem Turovec 24, 391 21 Turovec.
Rozsah prací VST:
SO 01 VODOVOD
- řad V1 – PE 100 RC SDR 11 d 90 – 193,33 m,
- řad Hromádkova – PE 100 RC SDR 11 d 110 – 13,65 m,
SO 02 VODOVODNÍ PŘÍPOJKY
- počet 10 ks, materiál PE 100 RC SDR 11 d 32, celková délka 42,8 m
SO 03 KANALIZACE
- stoka A – PP SN 10 DN 300 – 98,53 m,
- stoka B – PP SN 10 DN 300 – 99,00 m,
- stoka Hromádkova – PP SN 10 DN 300 – 13,54 m
SO 04 KANALIZAČNÍ PŘÍPOJKY
- počet 13 ks, materiál PVC SN 12 DN 200, celková délka 43,9 m
Orientační harmonogram prací je následovný:
1. etapa – 23.03.2026-12.04.2026
2. etapa – 13.04.2026-07.06.2026
3. etapa – 08.06.2026-28.06.2026
4. etapa – 29.06.2026-20.09.026
5. etapa – 21.9.2026-18.10.2026
6. etapa – 19.10.2026-20.12.2026

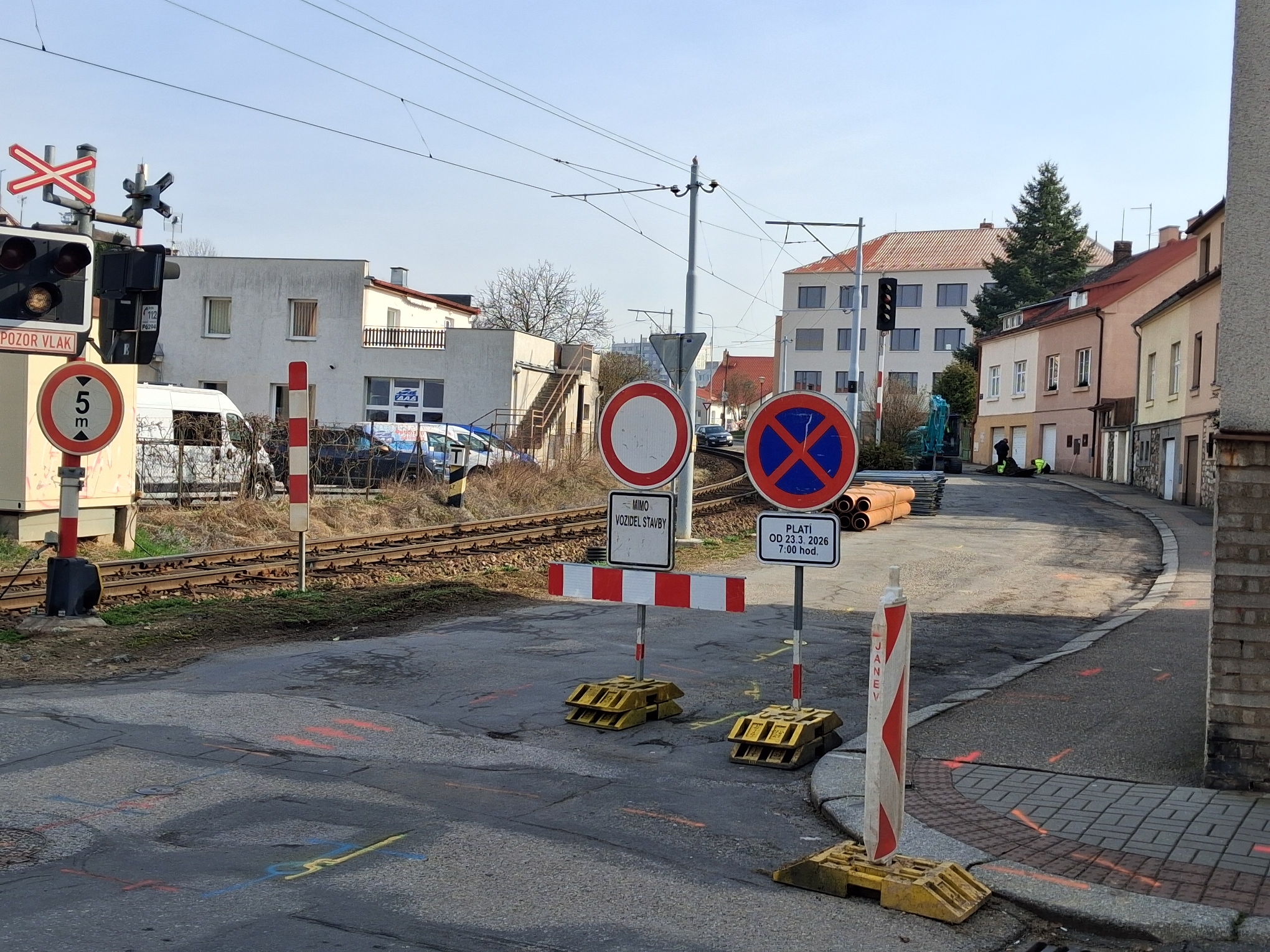

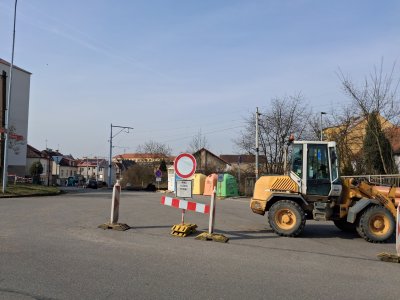

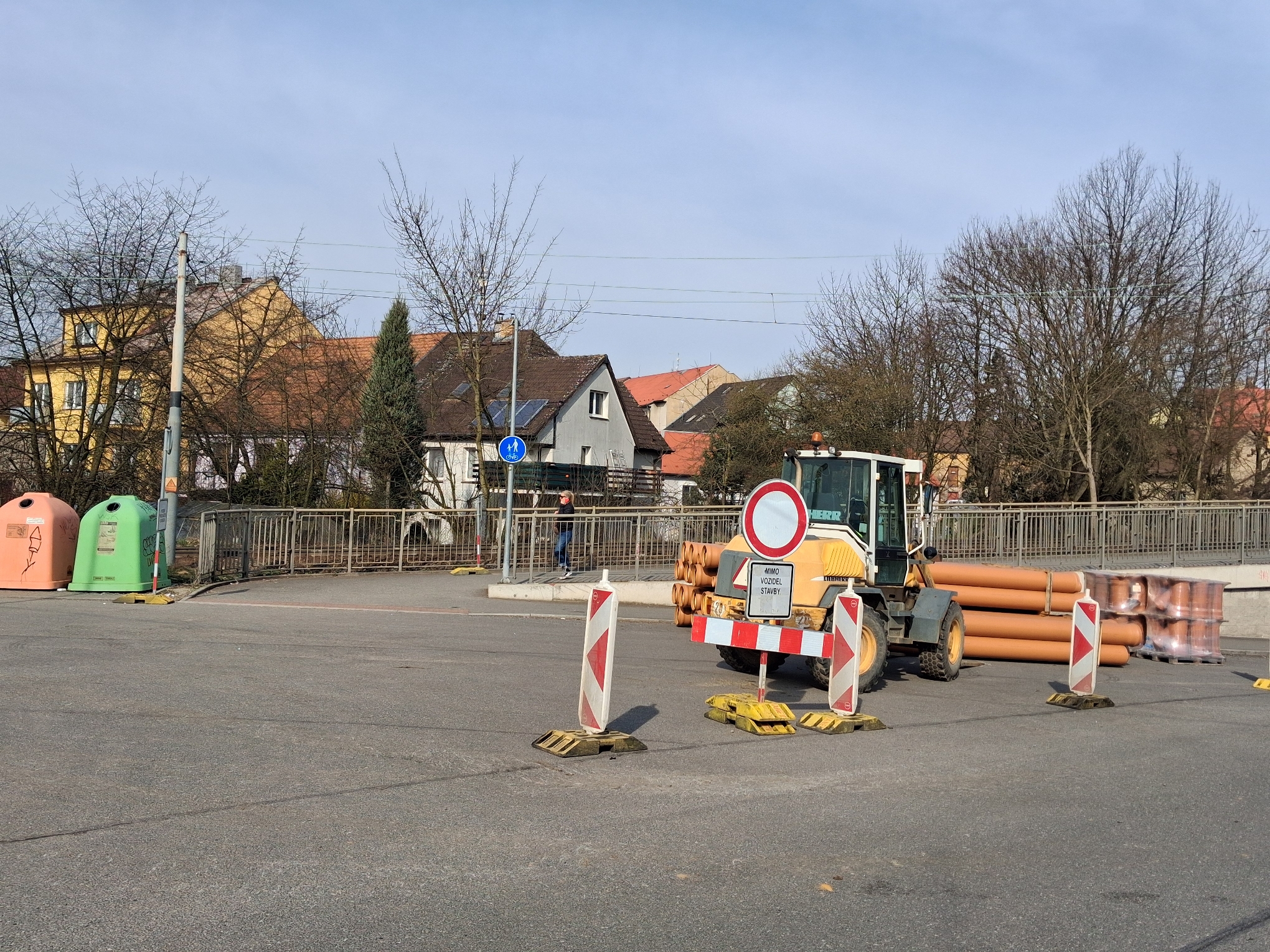

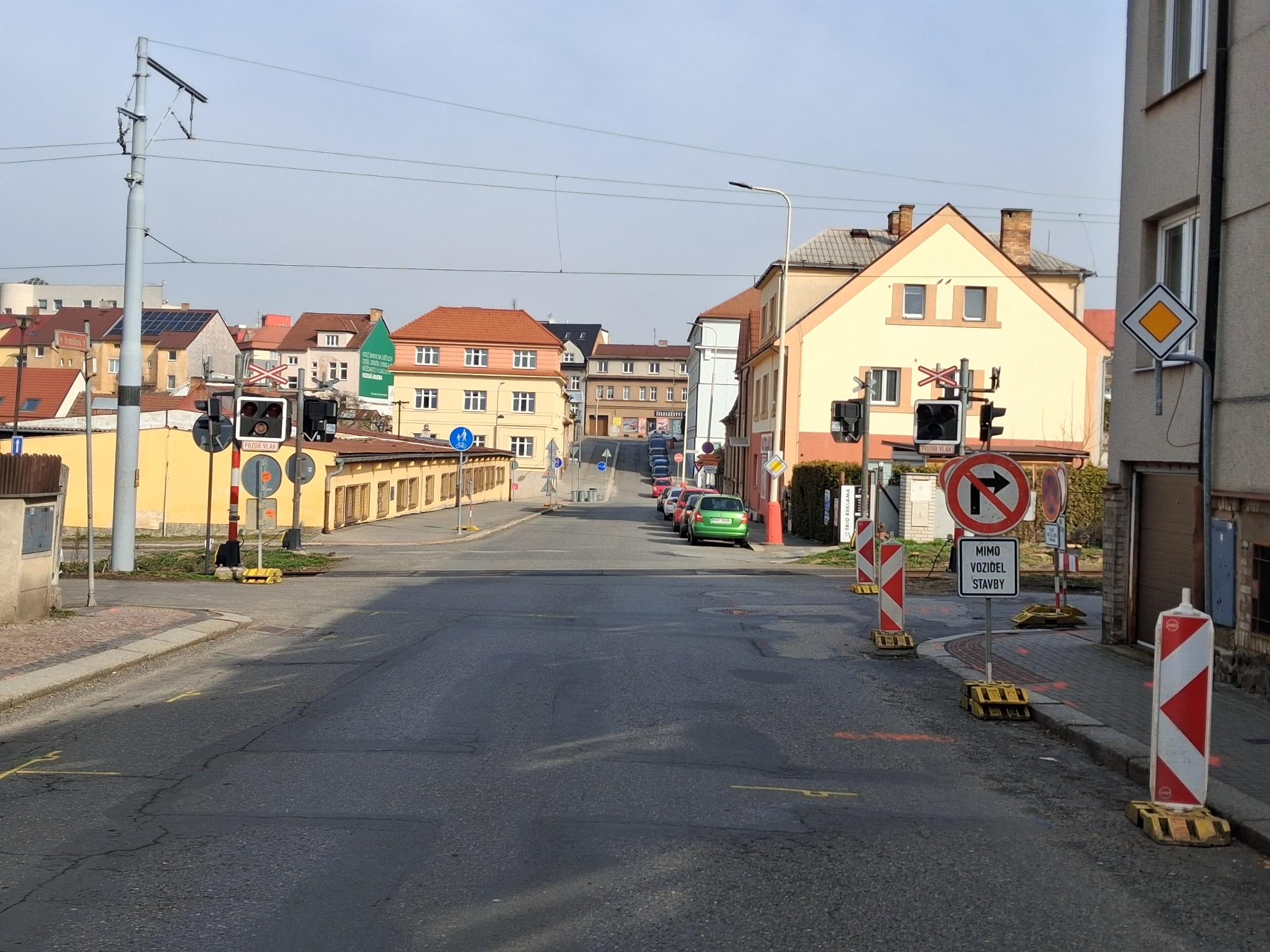

Dopravní omezení a etapizace bude vycházet z dopravně inženýrského opatření (DIO), toto DIO je znázorněno v příloze článku.
Tímto si dovolujeme požádat nejen obyvatele této lokality o trpělivost a pochopení s dočasným omezením.
Důležité kontakty stavby:
Zhotovitel: DAICH spol. s.r.o.
- Hlavní stavbyvedoucí: Ing. Miroslav Vojík, tel: 777 115 708,
- Stavbyvedoucí přítomný na stavbě: p. Michal Prštický, tel: 777 115 715.
Dozor stavby: PŠV stavby s.r.o., zodpovědná osoba je Milan Vanžura, tel.: 774 579 708
Zástupce provozovatele ČEVAK a.s.: p. Jan Zvolánek, tel: 602 836 164
Zástupce VST s.r.o.: p. Michal Sviták, tel: 602 254 791
Zástupce města: Ing. Zdeňka Šmídová, tel: 777 364 943
Koordinační situace stavby (PDF, 1,1 MB)
DIO - etapizace (PDF, 1,7 MB)
